转场保障仿真:从排计划到跑仿真
摘要
转场保障方案长期依赖人工经验编制,人员、设备与工位之间的冲突往往要到执行阶段才暴露。本文实现了一套仿真与评估系统,使方案编制具备预演与量化能力,并重点讨论空间约束建模、等待状态记录与鲁棒性指标三项关键设计,以及人员调度优化中的多目标冲突与求解思路。
1 引言

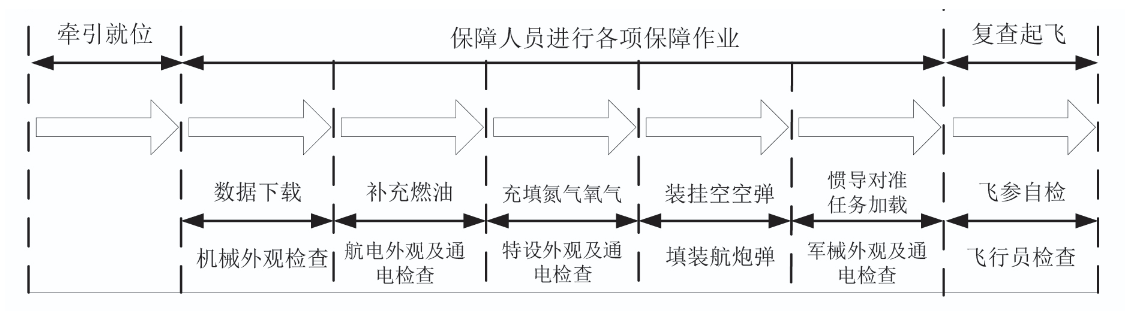

转场保障的传统做法是排计划:谁在什么时候、去哪个工位、用什么设备、干多长时间。这套计划依赖经验,排完之后无法验证,只能在执行时才发现问题——两个活动争用同一名人员或同一台设备,或者一个工位同时到达三组人。此类冲突在纸面上不可见,在现场就是等。
本文的目的在于使方案编制具备试错能力:试在系统里,代价是几分钟仿真;试在现场,代价是任务延误。
2 系统总体设计
系统由任务与场景管理、方案编辑、仿真推演、指标分析与评估、模型管理五个模块组成,各模块职责与完整设计参数见附录。下文只讨论关键设计问题与指标体系。
3 关键设计问题
3.1 空间约束建模
仿真结果能否反映真实情况,取决于空间约束的建模。工位容量、路径点与人员移动速率三者共同决定了人员是”到达即可作业”还是”到达后仍需等待”。我在这一部分投入的精力最多,因为后续所有指标的可信度都建立在这一层之上。
3.2 等待状态的记录与回放
我在设计上将”等待”作为一种独立状态记录,而不只是让仿真时间自然流逝。等待时间恰是这类优化最需要暴露的量:若方案总耗时长而无人等待,说明工作量确实饱和;若总耗时中有近半数用于等待工位,则问题出在资源配置,调整方向完全不同。
回放功能遵循同一思路:指标能给出”此处冲突四次”,但说不出成因;回放到那个时刻,原因通常一眼可见。这条是我坚持加的。
3.3 方案编辑的约束与校验
方案编辑中不可修改的仅有活动的紧前紧后时序,人员工种与设备类别只能自资源库选取。这不是减少灵活性,而是保证数据一致性——否则资源库便失去意义,仿真结果也无法横向比较。另设三道校验,避免逻辑上跑不通的方案进入仿真。

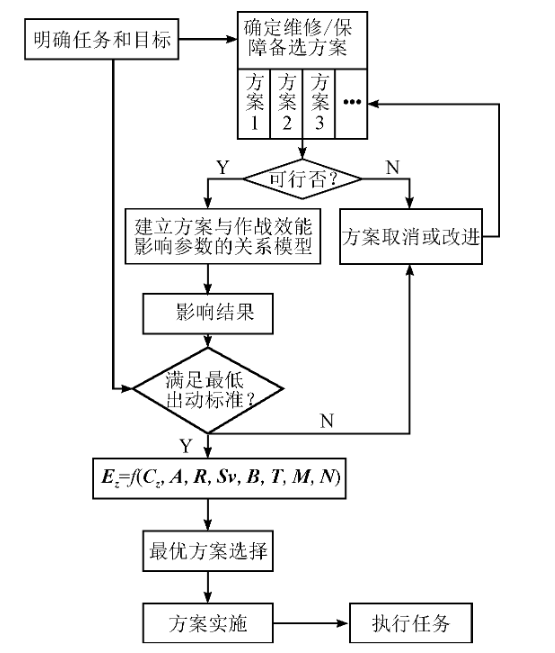

4 评估指标体系
4.1 效率类指标

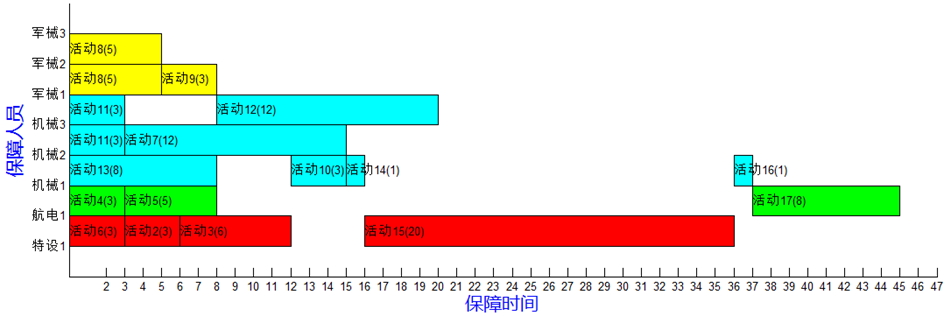

人员、设备、工位的利用率与等待时间四项,定义见附录。
4.2 可行性
判断方案是否存在致命冲突,如某活动在所有时间窗内均排不进去。此类方案直接否决。
4.3 鲁棒性
衡量方案对扰动的承受能力。执行中总会偏离计划:设备晚到十分钟、环节超时五分钟。一个理想输入下总耗时最短、轻微扰动即告失败的方案,可用性低于稍慢但稳定的方案。这是我最看重的一项指标。
5 人员调度优化

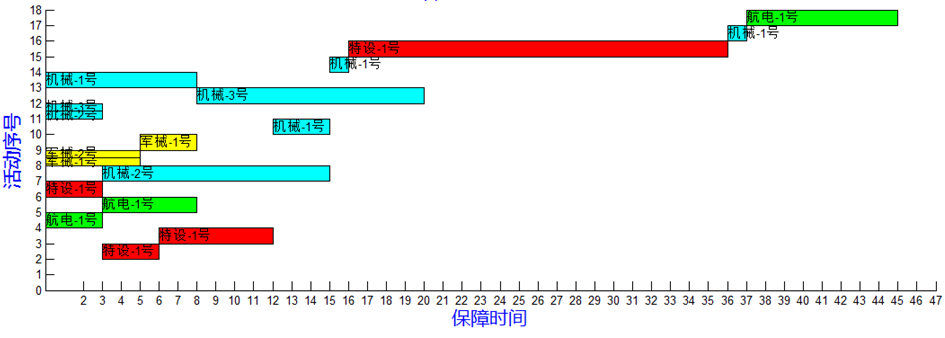

5.1 多目标冲突
人员配置依赖人工填写,系统能评价既有方案的优劣,但给不出更优配置。优化目标有三个:缩短总耗时、均衡疲劳、减少人数。三者相互冲突——压总耗时要加人并延长单人持续作业;降疲劳要减负荷,总耗时随之上升;减人数则同时损害前两个目标。所以问题不是求最优解,而是在多目标之间找平衡。

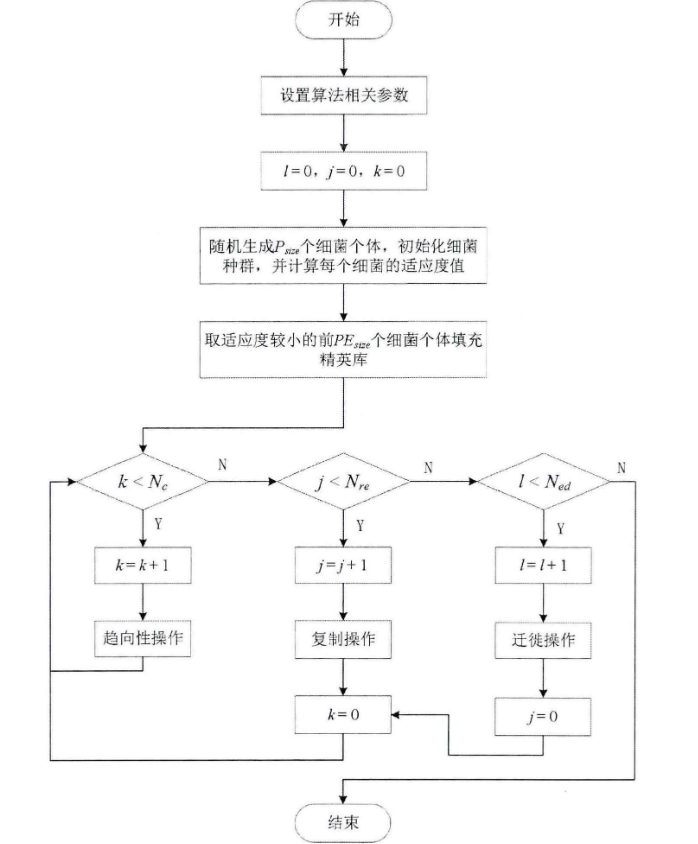

5.2 算法选择与离散化改造
选细菌觅食主要是考虑解空间较大、易陷局部最优。标准算法面向连续解空间,而”第几组、何人、何种顺序”是离散问题,故需改造后适用,具体机制见附录。

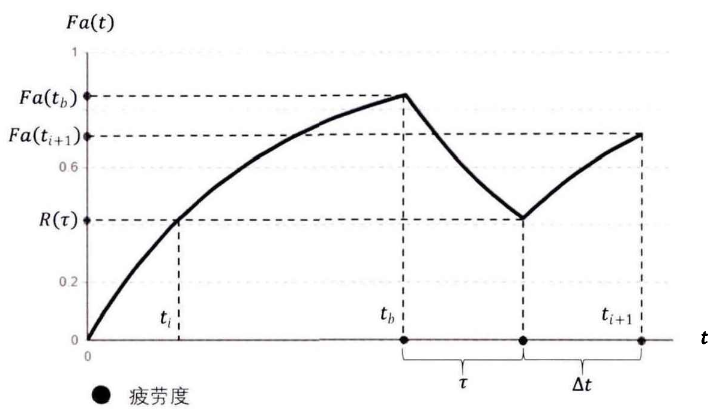

5.3 疲劳建模
疲劳度随连续工作上升、休息下降,且会使实际作业时间超出理论时间,模型见附录。该设定让”少派人、让人一直干”这类看似省的方案在总耗时上付出代价,而这正是算法要权衡的。
6 结论
本文将转场保障方案由经验驱动转为可预演、可量化。三项最有价值的设计为:以空间约束作为仿真可信度的基础、独立记录等待、以及以鲁棒性而非单纯效率作为方案取舍的主要依据。
